船舶特涂工艺简述(上)
2012-12-01 00:00:00 作者:宋林 来源:《腐蚀防护之友》 分享至:

船舶特涂工艺简述(上)


  文/宋林·必维国际检验集团


  本文结合船舶特涂施工中的经验,从前期预各工作到后期海水试验都进行了详细的介绍和总结。


  特涂在英文中的名称是:tank  coating,舱室涂装,所以从广义上来讲,液货舱,淡水舱以及整舱的压载舱涂装,都应纳入特涂范围。特涂采用的涂料一般为纯环氧(用于成品油轮)、酚醛环氧(二类化学品暨成品油轮)、无机锌(化学品船),原油轮也属于舱室涂装,只是在分段阶段就开始油漆,合拢后拉毛焊缝,采用压载舱涂料,一般称之为“亚特涂”。



  特涂与一般的涂料施工相比,采用多种特殊设备,可以全天候施工,所以国内有种简单的说法,采用特种涂装设备的涂料施工,就是特涂,很形象。


  一般特涂开工前,尤其是主冲砂开始前,要求相邻舱室或结构面的火工和密性必须结束,以保证漆膜的完整性,也就是俗称的“六面体结构”,包括甲板面,两侧压载舱,底压载,前后左右的相邻舱室,如果特涂完工后,一旦发生结构修改或者补焊现象,舱内的油漆将很难修补,尤其是高位的烧伤点,所以特涂不像普涂那样,存在反复地烧损和修补现象。


  本文将对特涂施工程序和报检项目一一进行说明。


前期准备与检测


  前期的准本工作主要包括搭建脚手架、布设照明、预冲砂、结构处理、除油洗水报验等。


  脚手架搭设最基本的要求是安全,便于施工及检查,由钢管及网板组成,钢管底部加橡胶底座以防移位,横向的两端用橡胶管堵封住,防止水及砂子进入,造成舱室清洁工作量增加。脚手架的层高应控制在1800~2000mm,和舱壁间的距离保持在200~300mm,网板应为钢质结构,宽度为300mm,长度一般根据舱容要求有1500mm、3000mm以及其它不同要求的规格,网板两端同样需要有橡胶保护,同一层的网板之间应有20~30mm的间距,施工过道的宽度应至少保证600mm,亦即两块网板平铺而成,网板与钢管之间应有橡胶垫,用铁丝紧固,防止施工时的静电产生。斜坡处应安装永久性的不锈钢材质的钢管支撑,在舱壁四周2/3高度处安装四个永久性不锈钢牵引座以增强脚手架的稳固性(见图1)。

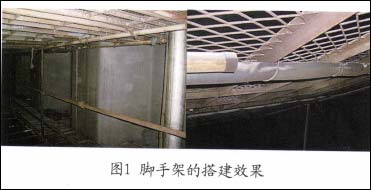

  图1脚手架的搭建效果


  舱内需保证足够的照明,光照强度应保证200Lux(一个Lux单位等于一米烛光),以便于施工和检查,涂装时直至完工合格前,舱室的照明及其它电力设备必须采用防爆型。


  预冲砂要求地板及所有手工焊缝区域按Sa2.5,其它大面区域按Sa2级处理,尽最大可能暴露板材及焊缝的缺陷,以减少主冲砂后的清理工作。对于无机锌的配套,则需要整舱按照Sa2.5处理。动枪之前应确认所有不锈钢舾装件用胶皮保护。

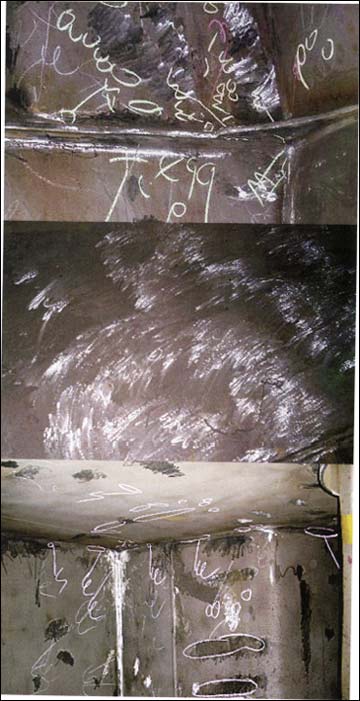

  结构处理也就是补焊打磨的工作,一般在预冲砂前就应有合拢缝区域的粗打磨,以暴露焊缝的暗气孔。预冲砂后的结构处理,要求所有焊缝表面无气孔、飞溅、焊瘤、咬边,‘R’孔及自由边应倒角至R2mm,板材表面无翘皮、划伤及腐蚀坑,咬边的宽度及深度不应超过1mm,气孔应扩大后补焊,密集气孔要求用碳刨刨开后再补焊。打磨作业时,磨机内不应加入太多的润滑油,以防污染舱壁。合拢缝区域在烧焊时,反面一般会用半圆形陶瓷以利熔渗,陶瓷被锡箔胶纸贴在合拢缝处,烧焊结束后,陶瓷被拆除,但会留有大量的胶痕在焊缝的两边,这些胶痕在结构处理时也应一并去除。同时应在洞口搭设防雨篷,控制湿度能减少返锈,便于修理和检查。


  结构认可后需进行除油洗水的工作,采用专用的工业洗涤剂除油,洗水应采用高压淡水清洗,压力保证至少在200bar以上,所用淡水的可溶性盐含量应低于350us/cm,洗水后及时烘干,此时板材表面应为均匀的返锈,如出现线条状锈痕,说明洗水不彻底。检查时发现的少量油污可用稀释剂去除,如有大量油污或大面积漏洗,需重新洗水。洗水之后做工下盐份测试,按工艺要求,盐份测试一定是在主冲砂之后,因此洗水后的测试结果仅供参考。
